海外“疫”线故事丨平高集团吉尔吉斯斯坦两座110kV变电站项目建设纪实

发布时间:2021-09-08 02:05:16

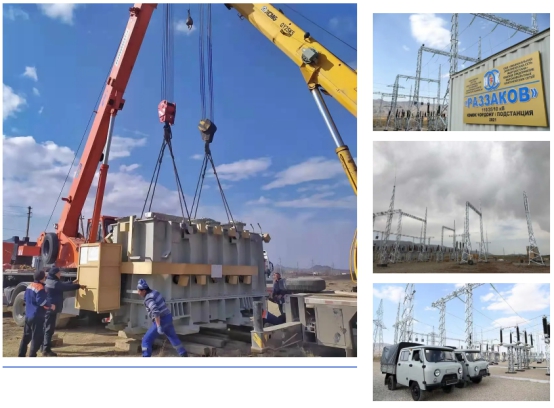

  2021年8月27日,由平高集团负责设计及整站设备集成供货的吉尔吉斯斯坦巴特肯州阿卡地区Razzakov和Arka两座110kV变电站圆满竣工。吉尔吉斯斯坦总统扎帕罗夫亲临现场剪彩,并按下变电站启动键。项目的圆满竣工促使巴特肯州获得能源完全独立,改善了该地区社会经济状况,切实提高了当地人民的生活水平。

  全力抗疫 确保设备顺利出关

   自2020年以来,平高集团国际工程的吉尔吉斯斯坦两座110kV变电站项目的建设进度受新冠疫情影响拖期,但按照合同规定,项目必须在2021年8月底竣工。面对项目设备货物到达新疆口岸后,再次遭遇新疆新冠疫情二次爆发的严重态势,面对按照当地疫情防控要求项目设备货物出关受限的情况,项目部精准施策,科学制定“共抗疫情、力保出关”的方案,实行人对人、点对点的协作机制,以点串线、以线促面硬核跟进开展与吉国业主和外交部、中国驻吉使馆多方位协调,聚力各方支持,项目设备货物在新疆关口滞留75天后,最终于2020年12月6日顺利出关,抵达项目现场,为项目后续各进度目标的完成提供了坚实保障。

  攻坚克难 58天竣工保投运

  2021年6月下旬,吉国疫情态势得到逐步控制,平高集团国际工程项目部收到了业主启动项目投运的通知。虽然目的地吉国每日仍有许多新增新冠确诊病例,以及连续数十天强烈高温的恶劣天气,国际工程项目经理杨玉明毅然决然与怀孕5个月的妻子匆匆作别,登上了飞往吉尔吉斯斯坦项目现场的航班。“在疫情防控和项目推进的关键时刻,作为项目团队一员必须要主动作为、勇于担当、迎难而上。”杨玉明说道。

  项目部在确保施工质量和施工安全的前提下抓进度、抢工期,针对现场各类设备安装、调试出现的问题,调整思路、因地制宜,前后方联动、多措并举迅速高效解决问题,同时充分发挥专业特长,制定严谨的部署方案,发扬“一天也不耽误,一天也不懈怠”的平高国际人精神,尽最大可能缩短施工周期,通过58天的不懈努力,项目终于在8月27日圆满竣工,受到业主和所在国政府的高度评价。

  创“平高速度” 树平高国际品牌



  自项目工程建设以来,平高集团国际工程发扬 “努力超越、追求卓越”的企业精神,派出“精兵强将”全方位投入项目管理和建设。项目部努力克服施工过程中所遇到建设工期紧、设备清关时间长、疫情多次爆发等诸多不利因素,积极与业主、各施工单位协作与沟通,全力配合业主应对设计、运输、施工等各项难题,实现了项目建设稳步推进,如期竣工移交。

  “电力能源对吉尔吉斯斯坦国家和人民都十分重要,确保能源独立和安全也是国家战略目标之一,该项目的成功实施,切实保障了巴特肯州获得能源完全独立,改善了该地区的社会经济状况,提高了当地人民的生活水平,于吉尔吉斯斯坦整个国家和巴特肯州都具有非凡的战略意义。”吉尔吉斯斯坦总统扎帕罗夫亲临现场剪彩并发表讲话中说道。

  “中国人是好样的,平高团队是好样的,在设备清关的时候、在项目建设的时候,他们千方百计克服种种困难赶工期、推进工程进度,这让我们很感动!”吉尔吉斯斯坦国网公司项目负责人说道。

    面对全球新冠疫情依然复杂的严峻形势,平高集团国际工程精心筹划、不畏艰险,打好疫情防控与项目建设“两场硬仗”,积极参与“一带一路”建设,推动国际业务高质量发展,在助力建设国际一流电工产业集团的道路上勇往无前。

   信息来源:国际工程
