海外疫线故事丨集团在柬埔寨首个总包项目建设纪实
发布时间:2021-08-26 08:15:02
2021年上半年以来,柬埔寨因发生社区新冠疫情传播,爆发了新一轮波及全国的新冠疫情。在此期间,平高集团国际工程危中求机、克服困难,充分利用自身技术与商务优势,同柬埔寨国家电力公司签署了柬埔寨吴哥机场230kV檖吕变电站项目(以下简称“吴哥机场变电站项目”)合同。目前,柬埔寨疫情仍未缓解,全国各行各业在这轮疫情“突袭”中受阻发展缓慢,但由集团承建的吴哥机场变电站项目顺利推进执行,为柬埔寨吴哥新机场按期投运增添了不少底气。
全力抗疫 确保项目按期执行
为确保项目按期投运,平高集团国际工程认真谋划,召开项目启动会,对项目现场疫情防控工作和项目执行安全、质量、工期做出细致要求。项目经理林辉、潘明刚、党雨露三名同志在柬埔寨疫情严重爆发期主动请缨、迎难而上,奔赴海外项目前线,目前已经在现场坚守近90天。“现在项目的建设工期只剩下13个月了,同时还要应对柬埔寨严峻疫情形势,对于我们来说是极大的挑战!”项目经理潘明刚说道。由于“德尔塔”病毒在柬埔寨持续蔓延,项目现场各方面工作受到严重影响,特别是现场汇集了业主、施工单位、运输公司、吴哥新机场部门等各方人员,国际工程柬埔寨项目部在施工建设中面临巨大的防疫压力。为统筹做好疫情防控和项目执行,国际工程柬埔寨项目部迅速成立现场指挥部,制定《疫情防控专项应急预案》,紧急筹备N95口罩1000只、消毒液30斤、消毒酒精50斤,体温计10个,大米5袋,食用油2箱,方便食品2件,饮用水10件,充分保障现场防疫与生活物资充足。持续坚持防疫和建设两手抓,落实“封闭+禁止”、“每日测量、每日消杀、每周核酸检测”严格的疫情防控措施,同时与参建单位建立强有力的联防联控机制,确保“零感染”和施工建设不受影响,保障各项建设节点如期完成。
排除万难 保障项目正常施工
7月28日,柬埔寨政府宣布暹粒省自7月30日采取14天封城措施,禁止跨省流动,这一疫情防控政策让本来繁重的项目执行工作雪上加霜。面对疫情防控政策对项目人员进场受限的情况,国际工程柬埔寨项目部积极应变、紧急调整施工计划,通过视频、邮件等方式与各参建单位保持沟通,根据人员进场时间、进场前所在地等方面,实时调整、优化各方人员进场方案,进行点对点接送人员16人次;面对项目设备物资运输停滞的不利情况,紧急向国际工程生产安全物资部上报,并协调厂家调配水泥、钢筋等施工材料,及时协调吴哥机场项目部、施工方,紧急调配物资运输车辆2台,快速开辟陆运通道,保障设备物资于封城前快速运抵现场;面对因疫情封锁施工工人短缺的局面,结合现场实际情况,积极协调国际工程及各参建单位的技术工人填补空缺。无论在国内还是国外,项目部人员始终坚守岗位,精诚团结、密切配合,最大程度降低疫情影响,全力保障项目建设如期推进。
精准施策 全面压缩项目施工周期

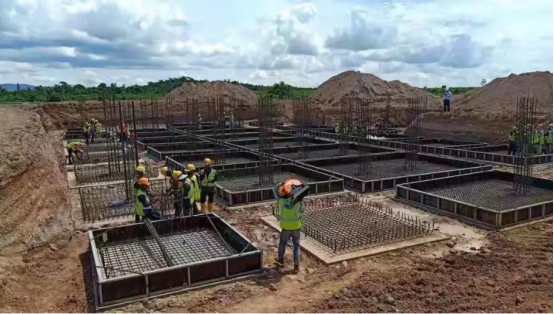

面对项目工期较紧的情况,加之正值柬埔寨雨季,国际工程柬埔寨项目部积极与设计院、施工单位研讨施工方案,结合实际优化施工方案,调整施工计划,晴天抓紧室外工作,雨天进行棚内工作,既保证了工程质量,又节省了施工时间、控制了项目成本。一方面提高施工效率,快速推进工程建设,另一方面压缩施工周期, 为工程快速推进赢得了先机。目前项目已完成三通一平、临建、地勘及部分建筑物基础施工,同时有序推进图纸审批工作。“吴哥机场变电站项目是集团进入柬埔寨市场以来承接的首个电力总承包项目,我们有信心克服一切困难,做好项目履约工作。”国际工程业务四部副部长林辉说道。面对复杂的国际疫情形势,平高国际人不畏艰难、上下同心,全力克服疫情影响,全力以赴保障各海外项目顺利进行,以坚守和奋战点亮希望,为项目所在国抗疫和经济发展做出积极贡献,也为集团国际市场开拓迈出坚实的一步!
信息来源:国际工程
