平高集团老挝色贡南部项目建设按下“快进键”
发布时间:2020-09-28 11:28:00

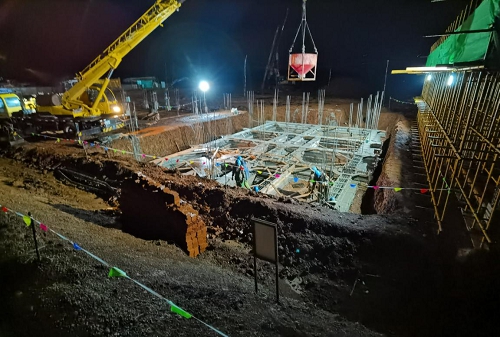

9月25日,老挝当地时间凌晨3点,在230千伏达克蒙变电站施工现场,灯火通明、塔吊林立、机械轰鸣、焊花飞舞,平高集团老挝南部项目现场施工人员正铆足干劲,昼夜施工,确保项目主体工程今年底按期完工。
“该项目是老挝色贡项目南部段最重要项目之一,它与周边水电站连接,建成后将承担着电力出口和老挝边境地区用电等任务。”平高集团老挝色贡南部项目部负责人杨乐说。
扛住双重压力 保障施工进度
今年4月,在平高集团老挝色贡北部项目完工验收之际,老挝色贡南部项目部就紧锣密鼓地投入到230千伏达克蒙变电站项目施工中。在疫情防控和复工复产的双重压力之下,项目部始终保持高度责任感,严格落实测温、登记、戴口罩、消杀、封闭管理等各项疫情防控措施。
“自从老挝政府颁布《加强COVID-19新冠病毒防控管理的政令》六号令后,办理入境老挝签证、工作许可难度骤然增大,出入境老挝都要进行双向隔离14天,在人员调配、心理疏导上带来了前所未有的挑战。” 老挝色贡南部项目部负责人杨乐说。
为确保人员安全和工程进度,老挝色贡南部项目部及时调整施工进度计划,统筹做好出入境人员的安置隔离工作,开展员工心理疏导。同时要求施工方在做好防疫防控的前提下,按照计划进行施工作业,确保年底前完成项目主体工程建设目标。
一对一点对点 紧跟每一环节
“受疫情影响,工程所需的设备、材料都需要接受更加严格的卫生检疫,不仅延长了过关时间,也增加了成本。”老挝色贡南部项目部项目经理王会超说。
经过反复研究,项目部提出尝试邻国转运方案,既节省过关时间,又能降低运输等各类成本费用。
老挝色贡南部项目部随即制定运输方案,以网络视频连线方式,采取人员与货物“一对一”、货物与港口“点对点”精准对接方式,紧跟货物转运状态。通过4次转运,累计完成20余辆货车运输,终于在规定时间将设备运达项目现场,保障了现场物资供应。
战困难抢工期 齐心协力攻坚
每年的6-9月份是老挝雨季,230千伏达克蒙变电站施工现场每月都有20天以上的降雨期,对施工作业正常开展产生巨大影响,项目整体工期受到严重的制约。
“困难再大我们也要想尽一切办法来克服,保障年底主体工程建设按期完成。”老挝色贡南部项目部负责人杨乐望着窗外已下了数小时的大雨坚定地说道。

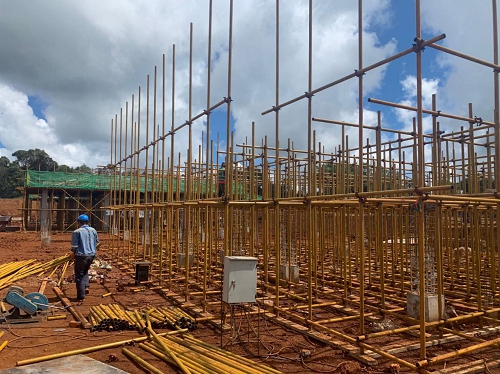

老挝色贡南部项目部结合雨季施工特点,制定切实可行的施工方案,在精细化管理上下功夫,鼓励施工人员克服困难,不断提高施工效率。经过项目部与施工方共同努力,目前230千伏达克蒙变电站项目已完成“四通一平”施工,基础施工工程进度完成70%,其它工程进度完成70%。
信息来源:电网头条客户端
