攻坚克难 真抓实干 全力保障“三区两州”重点项目建设
发布时间:2020-06-05 10:40:03
继2019年12月青海玉树称多、曲麻莱2座电站成功投运后,2020年4月底,该项目另外2座电站下拉秀和杂多共计10个间隔的GIS扩建工程相继启动,预示着平高威海承接的“三区两州”重点扶贫项目进入最后的攻坚阶段。
放手一搏 吹响攻坚战号角
时值夏季,青藏高原上依旧春寒料峭、雪花飘飘。艰苦的环境没有阻挡住平高威海安装小组一行7人西行的脚步,过西宁、上玉树,不顾高原反应,毅然踏上海拔高达4900余米的巴颜喀拉山脉,纵身投入到紧张的现场施工中。由于该项目用户给定的现场工期仅有7天,而且两站还要同时施工,已突破了常规34天的标准工期,现场施工组织难度极大。平高威海现场安装小组通过精心编排作业计划、明确责任、合理分工、提高工作效率等方式,确保各个环节高效衔接,以高度的责任感和使命感保障项目安装有序推进。

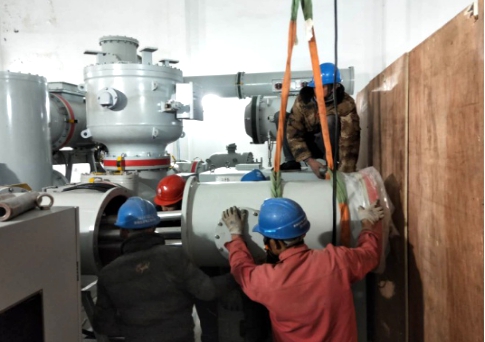

现场人员进行母线对接
信念使然 再现青年突击风采
可以想象,在现场高寒、低氧、持续高负荷的工作环境下,现场人员一边吸氧一边咬牙坚持工作,承受了常人难以想象的生理挑战。为全力配合项目进度要求,自项目开工伊始,施工小组全力满足用户工期,保障电网建设,已成全体队员共同的奋斗目标。每当夜深人静的时刻,在崎岖山路上,总会出现他们返回居住地的身影。

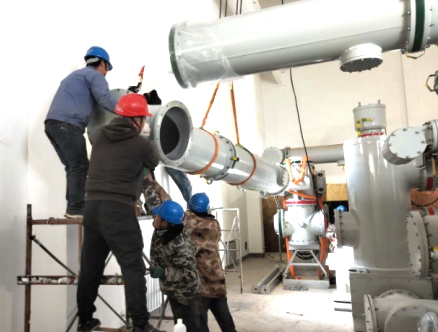

现场人员组装产品

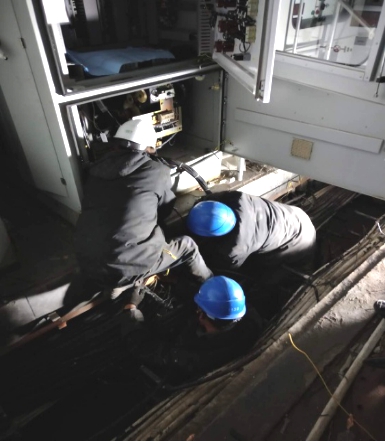

现场人员铺设电缆
苦尽甘来 成果赢得盛赞

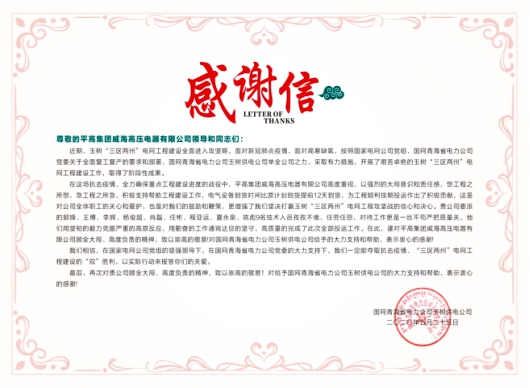

5月17日,历经了近半个月的紧张工作,两座电站10个间隔的GIS设备现场安装按期完成,并顺利通过现场耐压试验。项目安装小组的付出和努力,得到了用户的高度赞扬,并发来表扬信对平高威海对项目建设的高度重视及现场安装工作给予极高的评价。
玉树供电公司赠平高威海锦旗
“成绩来之不易,经验弥足珍贵。”平高威海表示,下一步他们将继续在国家电网公司党组、集团党委的坚强领导下,全面落实“一个统领、五个力”部署,充分协调各类资源,科学组织安排排产,全力保障重点项目履约,切实担负起国企的责任与担当,持续巩固生产经营持续向好的态势,保障全面任务指标的顺利实现。
